【川投電力】百花灘電站3號機組A級檢修圓滿收官

標準化管理 精細化檢修

川投能源 0

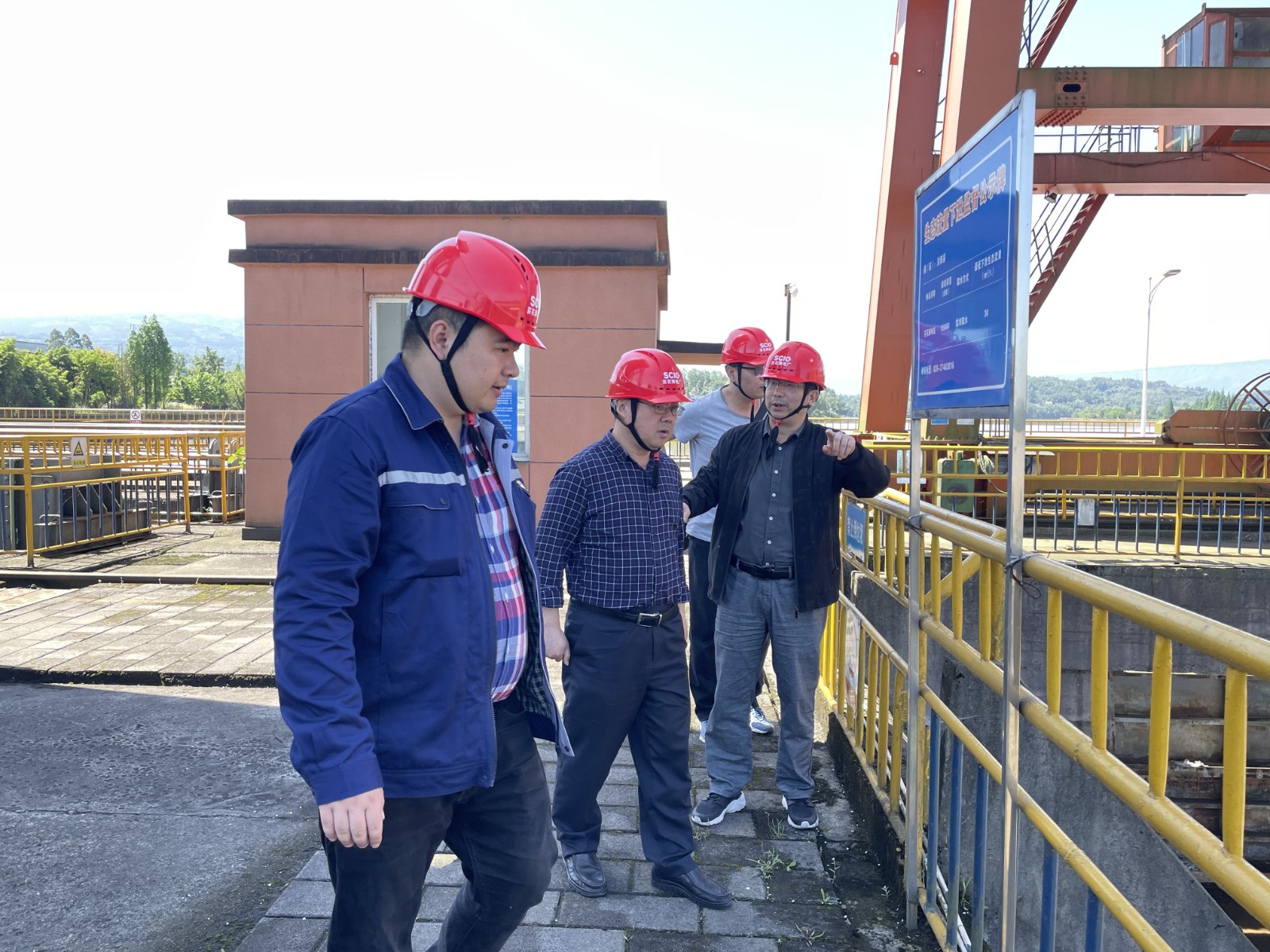

川投電力百花灘電站3號機組A級檢修圓滿收官1

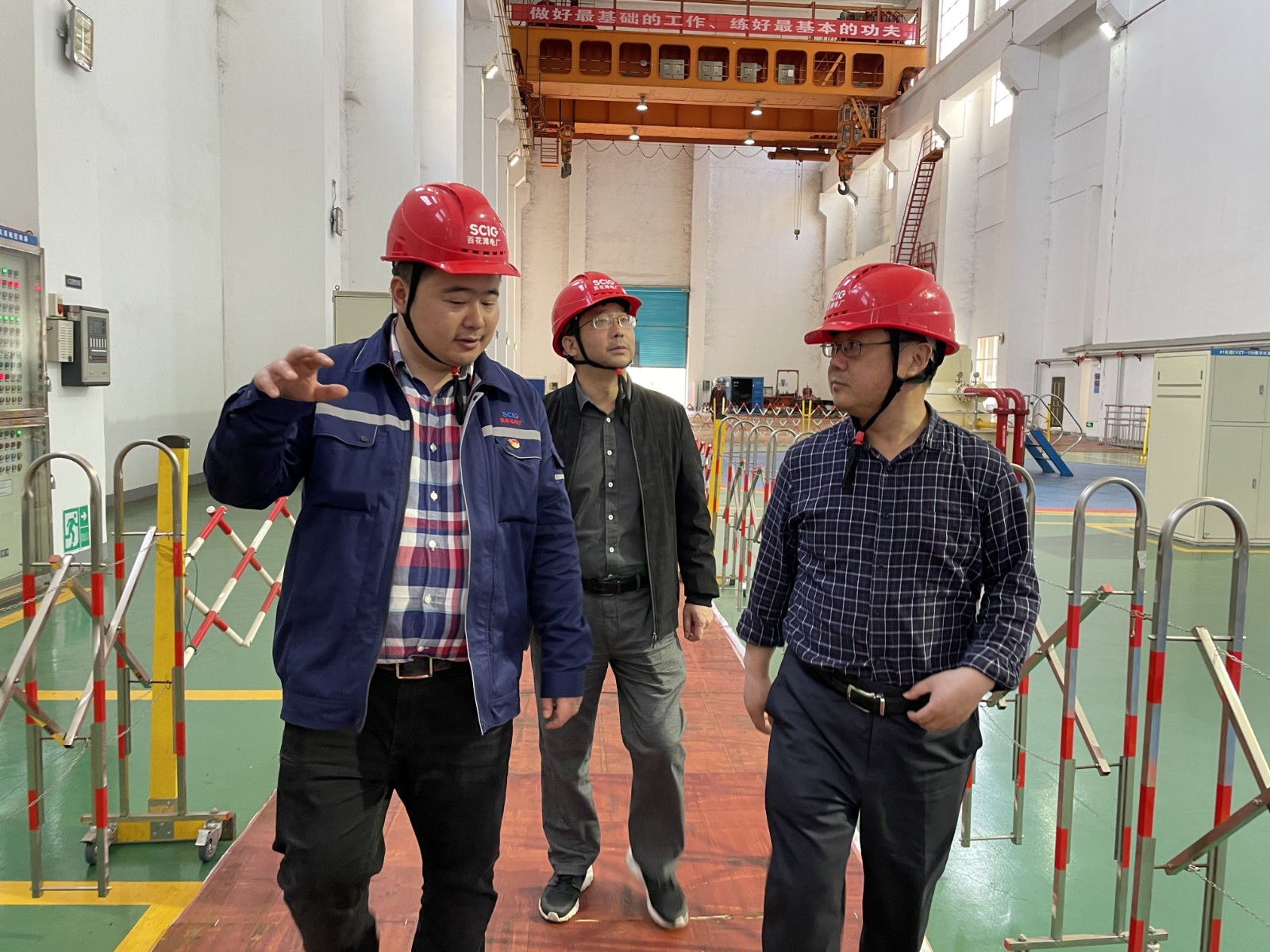

川投電力百花灘電站3號機組A級檢修圓滿收官2
川投電力百花灘電站3號機組A級檢修圓滿收官3

4月30日,隨著百花灘電站3號機組成功開機試運行,標志著電站3號機組A級檢修正式完工。本次3號機組A修從1月10日開工到4月30日結束,歷了時111天,全體人員發揚不怕苦不怕累的精神,順利完成檢修任務。川投電力黨委書記、總經理魏華,黨委委員、副總經理王偉親臨現場指導工作。

為提高A修工作安全、文明生產管理水平,確保檢修項目的圓滿完成,在準備階段,電廠成立了大修策劃領導小組,提出了在檢修過程中嚴格貫徹“確保安全、質量的前提下,保證進度”的安全理念,使所有入廠人員對現場的風險、安全管理規章制度進行熟悉,提高入廠人員的安全防范意識,使安全風險可控在控。

檢修伊始,為能夠安全、優質、高效、順利地完成檢修任務,電廠成立了大修組織機構,設立了指揮協調組、質量監督組、安全監督組3個工作小組,明確檢修項目、工期、目標、組織措施、技術措施、安全措施,并對德陽東方恒運公司參檢人員進行了入場安全培訓考試和安全技術交底。

檢修中,各專業以《百花灘電站3號機組A修進度計劃》為依據,按照機組修后性能指標的優化程度排序,劃分了直線工程,嚴格控制大修總體進度。同時,電廠在作業現場加強文明生產和“6S”管理,嚴格執行作業指導書要求,嚴把安全質量關,嚴抓工期進度,堅持設備消缺和技術改造同步進行,確保了檢修工作的安全、質量和進度。與此同時,為提高檢修工藝、保證檢修質量,電廠從檢修的組織措施、安全管理措施、檢修質量措施等方面進行了周密部署,努力把每一項工作做細、做深、做實。

檢修后,為確保3號機組試運行成功并入電網,召開了“關于3號機組開機前工作安排”的會議,對開機準備工作計劃進行了討論,分析啟動中存在的風險,對計劃中未納入的風險進行補充、完善,嚴格按照計劃要求分配任務,開展檢查、調試、監護。經過甩負荷試驗合格后,16點46分,經省調同意,3號機組并網正式進入72小時試運行。

此次百花灘電站3號機組A修,充分利用檢修平臺強化員工技能培訓,對機組設備進行了更新改造,新材料、新技術的運用,不僅提高了檢修人員的檢修技術水平,而且進一步促進了檢修制度的規范化、標準化,確保了檢修安全、質量和進度的可控、在控,有效提升了設備健康水平,為2021年百花灘電站機組的滿發多供奠定了堅實基礎,也為電廠后續開展檢修工作積累了豐富經驗。
